一、 模板工程
1.模板選型、制作
模板選型
模板的材料選擇應依據工程的面積部位,層數等進行合理選擇,模板的類型及厚度,應經濟合理。非標準層模板設計及加工應為標準層考慮通用,調高周轉次數,降低成本。墻柱木模不宜使用小于15mm多層板。

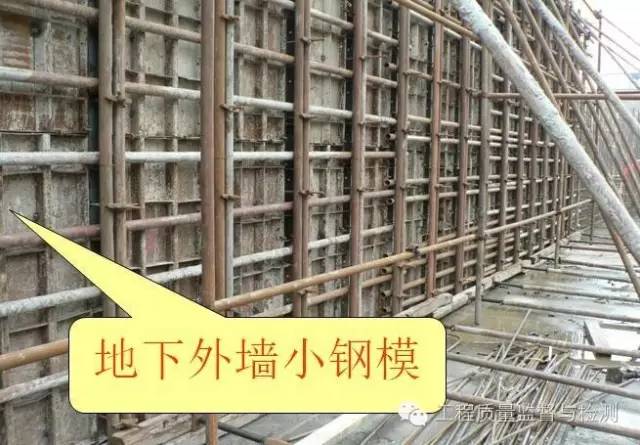

地下室模板
地下室墻體一般為非標準層,可考慮選用60系列小鋼模,地下核心筒可設計成標準層定型大鋼模接高的方法。
模板表面排板方式、立桿龍骨間距、對穿螺栓間距等按模板方案支設。

導墻設置
地下室外墻應設置300mm高導墻,導墻上口采用鋼筋固定,保證截面尺寸,側面用鋼筋斜撐防止變形。模板下部采用鋼筋支撐,保證底板保護層。
此部位模板應位置準確支撐 牢固避免接高錯臺。
門窗洞口模板
門窗及預留洞口制作成定型木模板墻厚每側減1mm。

洞口模板外側應貼海面條防止漏漿。

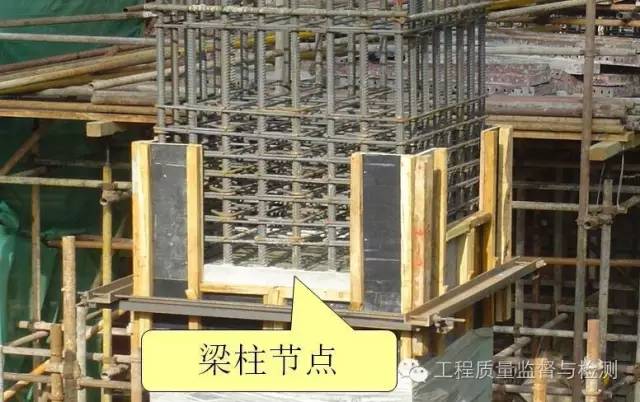

梁柱節點模板
梁柱節點,可根據形狀做成圓形或方形定型模板,下探400~600mm 1~2道抱箍,以保證不錯臺,不漏漿。
梁豁預留準確,無錯位、變形。

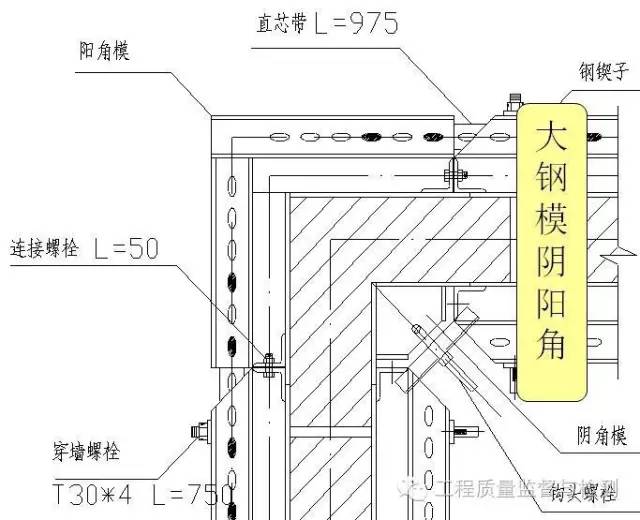

陰陽角模板
大鋼模陰陽角應采用組合拼裝形式,以保證接縫平整,不跑漿,并拆卸方便。
連接緊密,模板陰陽角方正、垂直度達到規范要求。

穿墻螺栓
地下外墻防水混凝土,墻體穿墻螺栓,及頂模撐應設置止水片,頂模撐墻厚每側減1mm,并刷防銹漆。
止水片焊接嚴密、牢固。

墻體模板
墻體若采用木模拼裝其背愣應加密至150mm,以避免混凝土出現肋狀波紋。
大模板制作拼縫應嚴密,縫隙硬拼表面平整。
模板高度
墻柱等豎向構件模板高度應為結構凈高加30~50mm,梁部位設置梁窩。

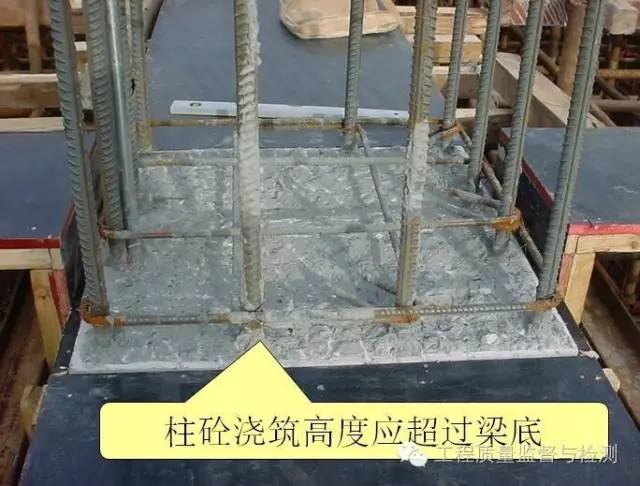

混凝土澆筑高度應超過梁底、板底25~30mm。
樓梯模板

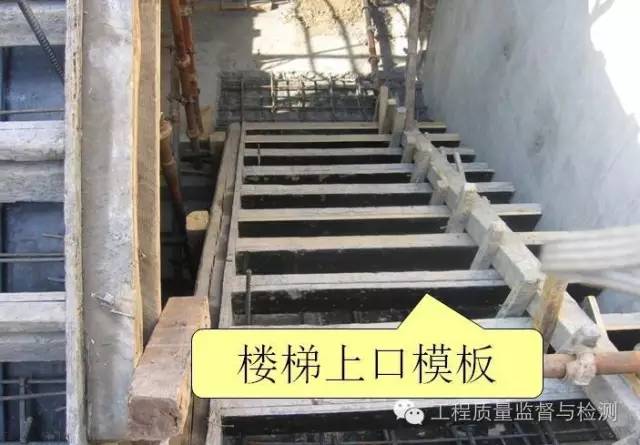

樓梯選用定型鋼?;颥F(xiàn)場拼裝木模兩跑交接處及最上一步與最下一步,應考慮裝修做法厚度。
上口應固定牢固,禁止踩踏,模板側面應垂直。
樓板模板

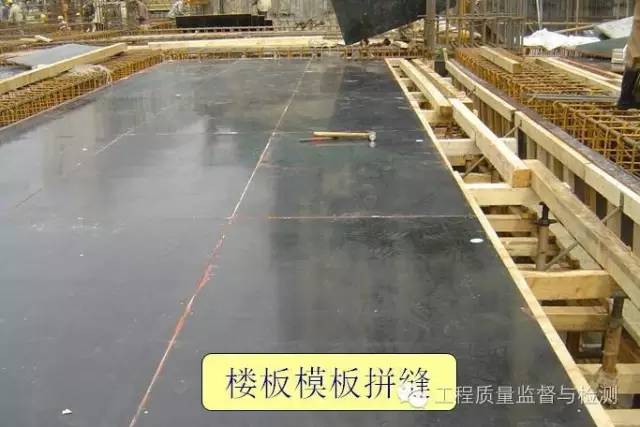

樓板模板宜采用多層板,其厚度可根據樓層及周轉次數及成本確定,并采用硬拼縫 方法,不得刮膩子或塞海綿條。
與地面支撐牢固間距一致。
2. 模板安裝
模板基本要求
模板安裝的位置,標高、垂直、平整度應符合長城杯允許偏差,截面尺寸可按長城杯允許偏差中負偏差控制,降低成本。安裝時盡量按負偏差考慮。

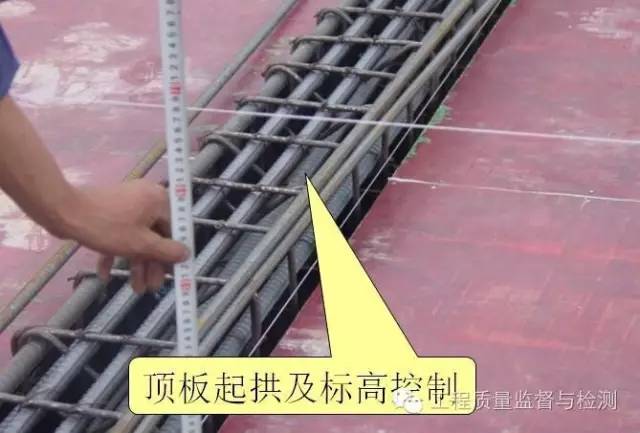

起拱要求
跨度大于等于4m的梁板,樓板按設計要求起拱,當設計無要求時,起拱高度為跨度的1/1000~3/1000,起拱線要順直不得形成折線。
同跨度應起拱一致。
門窗洞口安裝
門窗洞口尺寸正確支撐牢固,可綁扎附加筋,焊頂模棍,以保證洞口不變形不位移。
不得將頂模鋼筋焊接在主筋上。

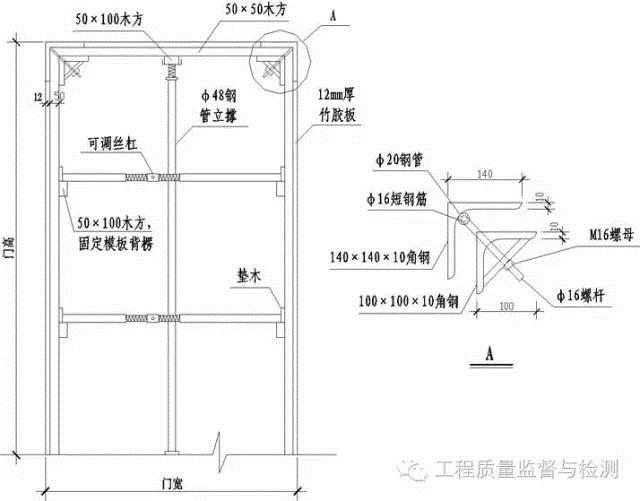

單側支模
地下室外墻單側支模應有專門施工方案,支撐穩固。以保證不漲模不浮起不變形。
支模前應仔細檢查支撐部位是否牢固。
樓梯間墻體
樓梯間墻體在樓梯位置的兩道水平施工縫應重點控制,可預留對穿螺栓孔,以避免錯臺現象,外墻接茬同樣控制。
模板根部應仔細檢查,防止漏漿、錯臺。

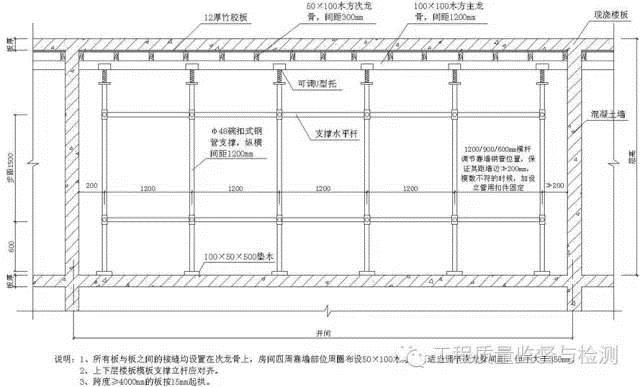

土質地基支撐
支架支撐在土層地基時,基土必須堅實,并設通長跳板。
雨期應有排水及防沉降措施,冬期應有防凍融措施。
樓板支撐下口
支撐下應鋪設墊板,可采用5cm×10cm,10cm×10cm廢木方,鋸成統一長度,一般長度300mm ,擺設方向一致,上下支撐應垂直在同一中心線上。
支撐嚴禁直接支在樓板混凝土上。

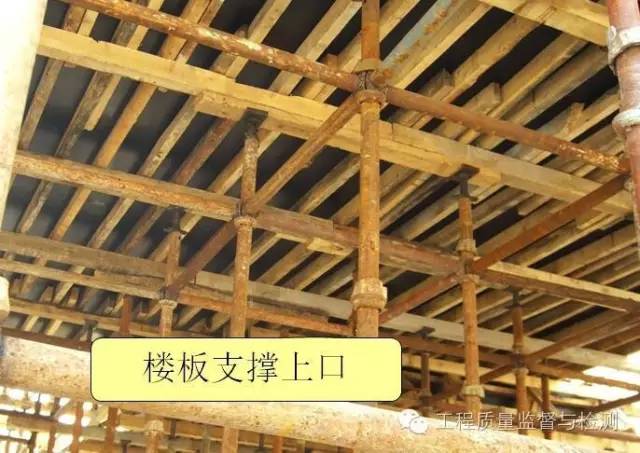

樓板支撐上口
支撐上端U托型號應與木方規格相吻合,自由段高度不得過大。
樓板支撐體系嚴禁與外墻腳手架連接。
墻體小鋼模安裝
模板采用組合型小鋼模時,其穿墻螺栓的拉結帶用10cm的定型鋼?;?span lang="EN-US">5cm×10cm木方加工成與鋼模同厚的木條,刨平并鉆孔用勾頭螺栓或插棍與小鋼模固定,平整牢固防止此部位,漲模錯臺。
根部應用砂漿塞實防止漏漿。
預留洞模板

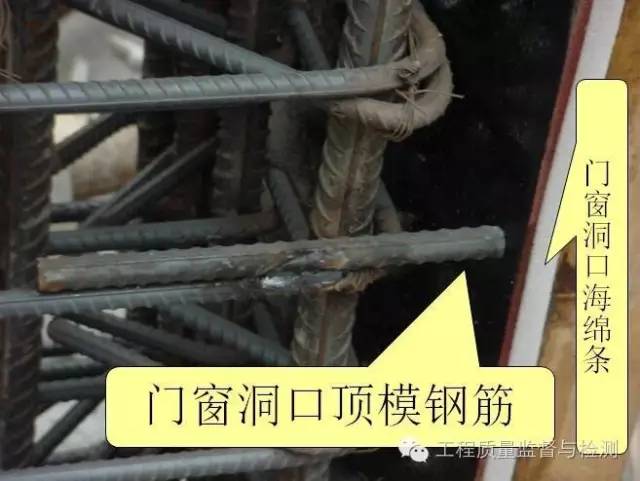

混凝土墻體門窗預留洞口模板與墻模之間應粘海綿條防止漏漿。
應與墻體鋼筋固定牢固,防止洞口模板變形、位移。
丁字墻模板
丁字墻門洞大模板應盡量貫通,防止此部位錯臺。

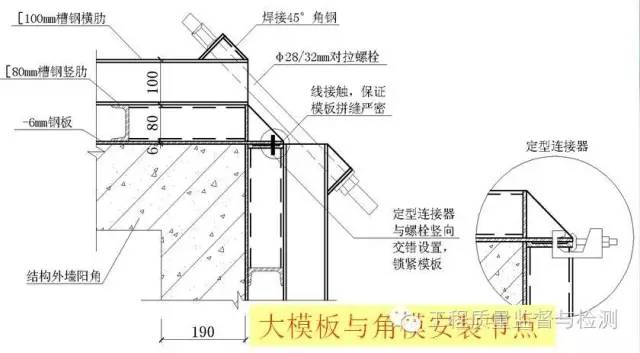

角模安裝
大模板與角模連接節點,螺栓或卡子應控制間距并全部擰緊上齊,避免漏漿錯臺。
角模內側應設頂模鋼筋防止角模板位移。
模板清理
模板內清理,可采用氣泵吸塵器相配合避免加渣。

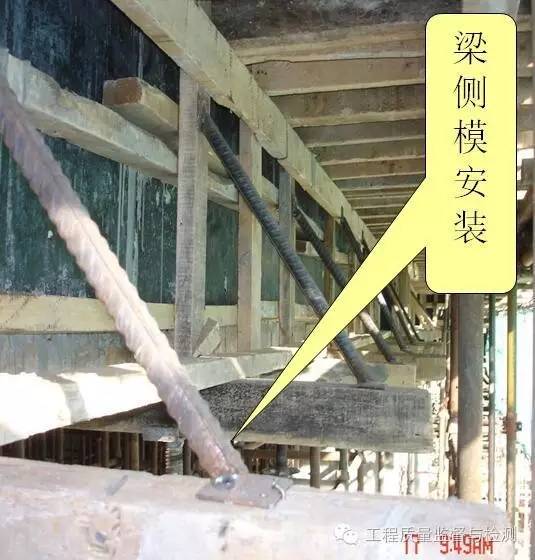

梁模板安裝
應有統一作法,依據工程實際情況,確定兩側固定方法,避免梁側漲模及陽角漏漿。
3.后澆帶施工縫

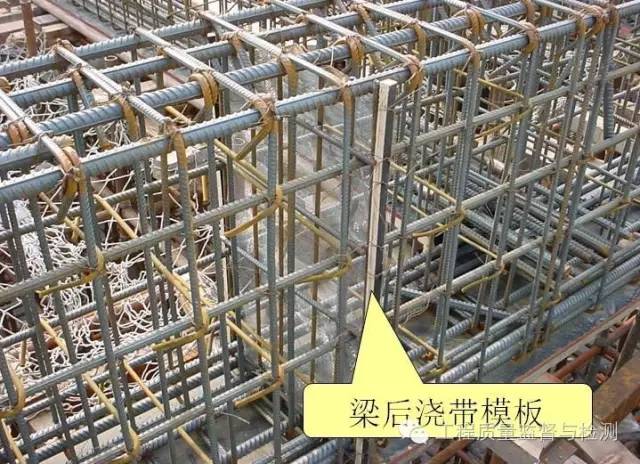

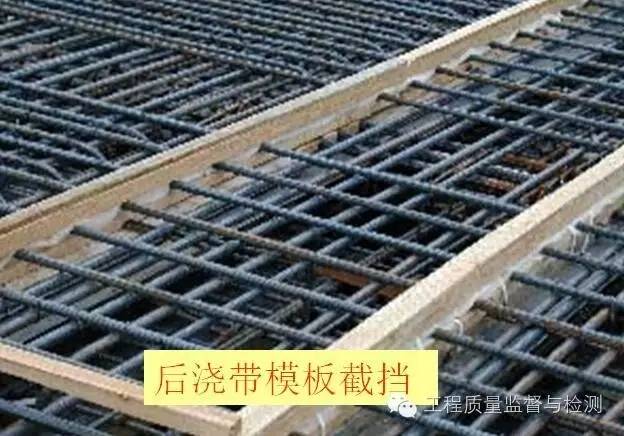

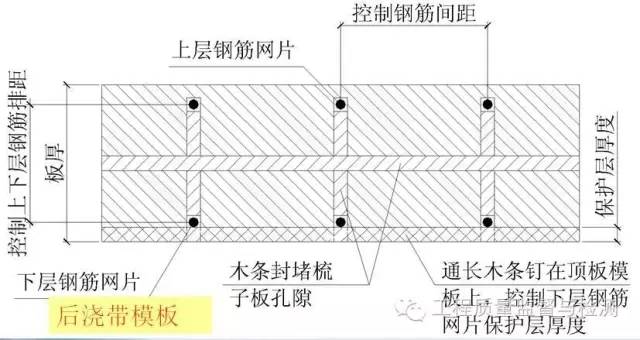

樓板后澆帶截擋,樓板模板驗收合格后,在設計要求的后澆帶位置彈一條直線,用1.5cm×2cm木條固定在模板上(注意一個方向木條厚=保護層,另一個方向為保護層+下鐵鋼筋直徑)作為板下鐵保護層,梁底梁側,同樣做法。綁完鋼筋后,用多層板鋸出凹槽間距 等于鋼筋間距多層板高度等于板厚減上下保護層,然后在上鐵上面加木條,木條厚等于上鐵保護層,此截擋總高度等于混凝土板厚,固定牢固,能夠保證混凝土板截面尺寸鋼筋間距及鋼筋上下保護層的準確,墻體后澆帶施工縫截擋與板類似。

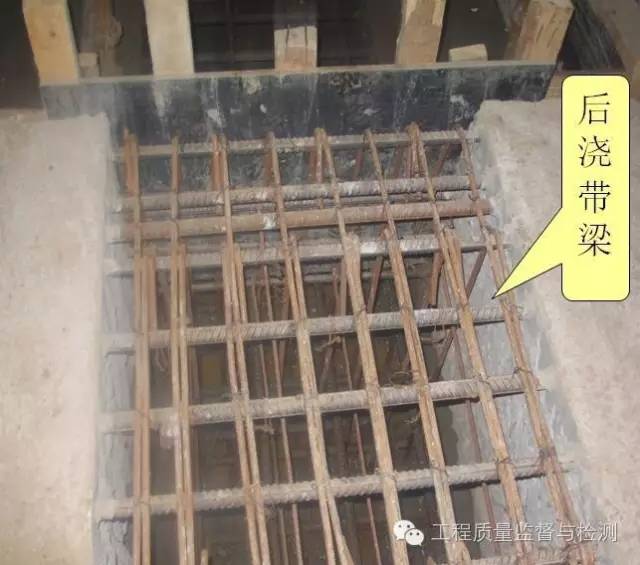

后澆帶支撐
后澆帶部位的支撐,應設計成獨立支撐體系,模板拆除時,此部位不拆除,不應采取先拆模后回頂?shù)姆椒ā?span lang="EN-US">
一般工程施工中由于難度較大均采用后回頂 但應注意隨拆隨頂,后澆帶梁板按懸挑結構考慮,用雙支柱支撐,并有相互拉結,保證其穩固性。
支撐下口墊木不得墊在下層后澆帶鋼筋上。
模板拆除
模板的拆除、堆放:清理及維修、均應制定相應方案及措施,特別是大鋼模的拆模順序及時間的掌握,以免拆早造成粘模,影響混凝土外觀。
拆除后應及時碼放、清理,以便下次使用。
二、 鋼筋工程
1. 鋼筋加工
鋼筋碼放
鋼筋下部要墊木方,鋼筋距兩端1/6長度處用通長100mm×100mm木方墊起(雨天用塑料布遮蓋),防止銹蝕。設專人負責鋼筋堆放和標識工作,堆放應分規格、分類型集中堆放。鋼筋堆放要進行掛牌,標明使用的部位、規格、數量及安全質量等注意事項,并標明其所處的狀態(如已檢、待檢) 。
一級鋼也應將底部墊起,嚴禁隨意堆放。
鋼筋調直
Ⅰ級鋼筋調直時冷拉率不大于4%,一般至少要拉到鋼筋表面脫落為止。鋼筋調直后應平直、無局部彎曲。
調直后應及時使用。
切斷

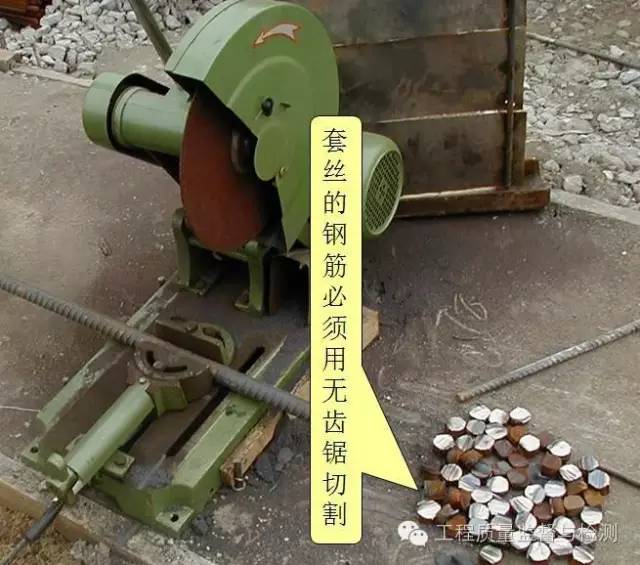

一般鋼筋采用鋼筋切斷機進行切斷加工,定位筋與需套絲的鋼筋必須用無齒鋸切割。
相同構件鋼筋切斷尺寸應一致。
鋼筋成型
成型鋼筋加工完成后應進行預檢:鋼筋長度、寬度、彎折角度等幾何尺寸應滿足設計及抗震要求:
細部要求:Ⅰ級鋼筋末端需作180°彎鉤,其圓弧彎曲直徑(D)不應小于鋼筋直徑的2.5倍,平直部分長度不小于鋼筋直徑的3倍。當鋼筋末端需作135°彎鉤時,Ⅱ級、Ⅲ級鋼筋的彎曲直徑(D)不小于鋼筋直徑的4倍, 鋼筋作不大于90°彎折時,彎折處的彎曲直徑(D)不應小于鋼筋直徑的5倍。
鋼筋成型

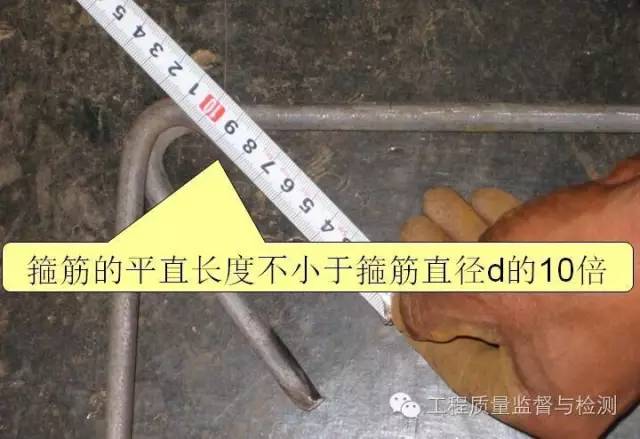

箍筋:箍筋平面無翹曲、扭曲變形,四角在同一平面。末端彎鉤應保證135°,其彎鉤平直部分長度不小于箍筋直徑d的10倍(不宜大于10d+10mm,避免浪費),且兩個彎鉤平直段相互平行。
箍筋平直長度、彎轉半徑不能過長或過大,避免浪費鋼筋。
定位鋼筋
定位鋼筋尺寸必須準確,焊接牢固,作為保護層鋼筋兩端應平齊并刷防銹漆。
直螺紋加工

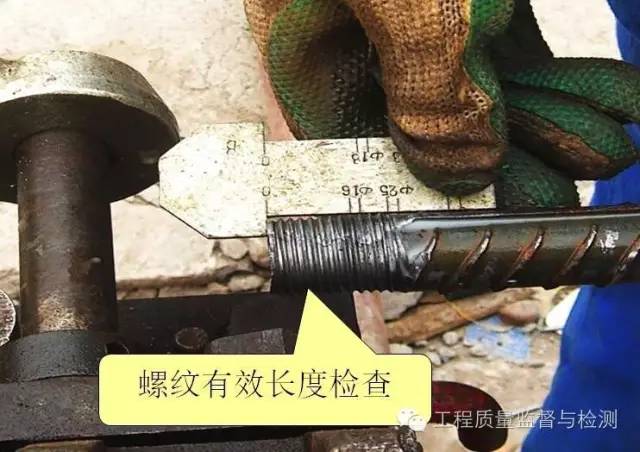

鋼筋應采用無齒鋸切斷,保證端頭平直,無馬蹄形或翹曲。直螺紋加工完成后應保證牙型飽滿,無斷牙、禿牙缺陷,牙齒表面光潔端頭磨平毛刺,已加工的直螺紋應有保護帽。加工現場放置通規檢查工具。直螺紋絲扣加工長度應大于1/2套筒長度,但外露不超過一個完整絲扣。

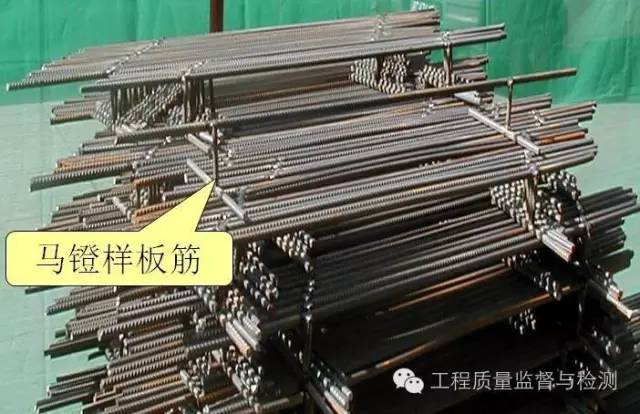

樣板筋
加工現場放置箍筋及各種措施筋樣板,措施筋及墊塊厚度尺寸必須準確,控制在長城杯標準之內,措施筋的放置間距滿足創優策劃要求。
2.鋼筋工程

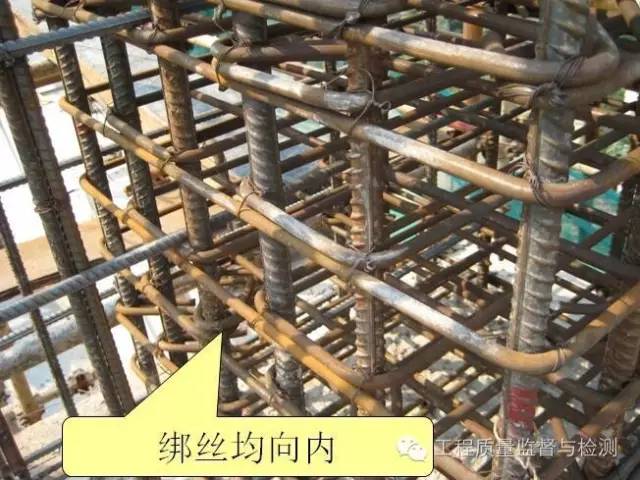

鋼筋綁扎
受力鋼筋綁扎接頭應相互錯開,鋼筋凈距大于鋼筋直徑并不小于25mm,搭接長度,應滿足設計要求,規范要求及相應圖集要求中的最大值。所有鋼筋綁扣應朝混凝土內側。鋼筋的間距排距,規格型號尺寸應準確。措施筋及墊塊厚度,必須精確,控制在長城杯標準之內,間距滿足方案要求。
鋼筋綁扎完畢后應盡量避免踩踏,防止鋼筋變形。
直螺紋連接
墻柱或水平受力鋼筋采用直螺紋接頭時,按要求錯開,并使其端頭在同一水平面上,以保證箍筋避開套筒位置,以保證此處保護層厚度。墻柱直螺紋接頭安裝合格后應用紅油漆點標識。
墻柱直螺紋接頭外露絲扣應控制在半扣至一扣之間。
墻柱起步筋
柱起步箍筋距樓(地)面50mm,墻面水平筋或暗柱箍筋距樓(地)面30~50mm。墻體連梁箍筋應進一根在暗柱內,距暗柱邊50mm,第一道箍筋距暗柱邊50mm,墻縱向筋距暗柱、門邊50mm。
板起步筋
樓板的縱橫鋼筋距墻邊或梁邊50mm,梁柱節點箍筋距柱邊50mm次梁箍筋距主梁50mm。
搭接要求
綁扎接頭,搭接接頭取設計規范圖集要求最大值外,接頭位置應相互錯開,搭接段內應保證3個綁扣和3根鋼筋通過。
門窗洞口

門窗洞口預留洞固定模板的頂模棍應焊在附加筋上,端頭防腐處理。
柱接頭位置
柱筋距離地面第一個接頭高度應取柱最大截面,1/6柱凈高,并大于等于600mm,第二個接頭應滿足設計及規范要求35d且不小于500mm并避開受力較大部位。
墻、柱接頭位置應盡量統一。
板接頭位置
板上鐵在跨中1/3處接頭,下鐵過梁軸線,邊墻處應至墻外邊留一個保護層厚度。

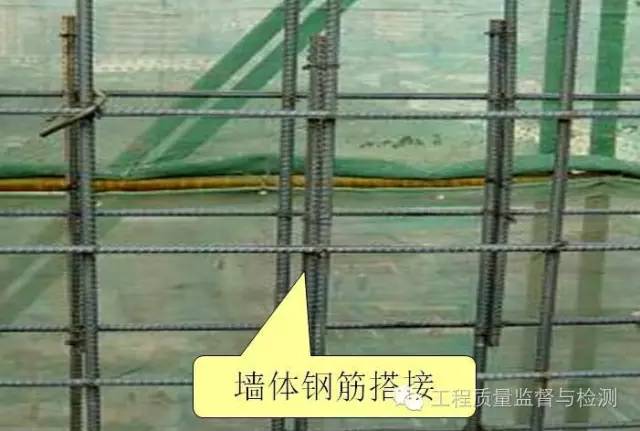

墻拉筋要求
綁扎墻體拉鉤時,應制作好工具卡好后再彎避免影響排距,彎鉤長度應適當加長,保證平直段長度。
鋼筋保護
主次梁及梁柱節點處防止梁板筋過高而影響樓板表面平整度,澆筑混凝土前,應對外露鋼筋進行包裹防止污染。
混凝土澆筑完成應及時清理、調整鋼筋。
3.混凝土工程
商品混凝土基本要求
混凝土攪拌質量應重點控制,混凝土初凝和終凝時間,坍落度最少水泥用量,外加劑摻量,砂率水灰比,混凝土強度等級,早強要求及抗?jié)B要求等內容,以保證混凝土質量。
澆筑混凝土時應有專人對混凝土進行檢查,發現問題立即處理。

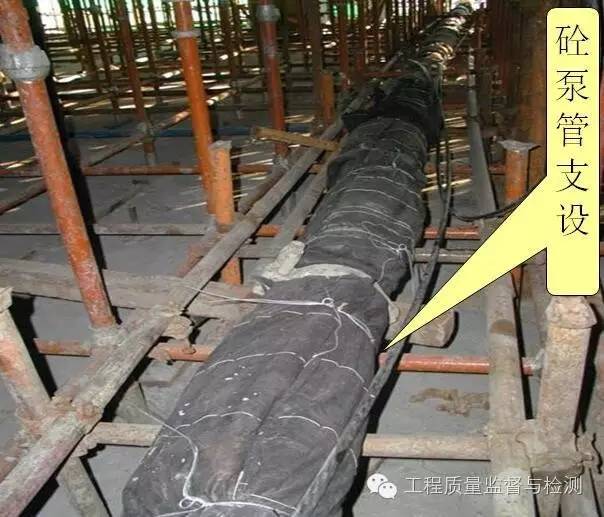

泵管支設
泵管應有支設方案,并按相關要求在樓層轉彎處固定牢固,冬期應注意保溫。
泵管不得與頂板支撐,外腳手外相連。
混凝土澆筑基本要求:
(1)嚴格控制混凝土澆筑及接茬時間避免出現冷縫。
(2)澆筑樓梯混凝土應鋪設馬道避免踩踏鋼筋。
(3)墻、柱施工縫澆筑前應先鋪3~5cm厚混凝土減石子砂漿,或1:2水泥砂漿,高度大于2m應用串筒下料。

(4)墻體澆筑時,在門窗洞口兩側下料要均勻,防止洞口變形,分層澆筑厚度控制在400mm左右,采用標示桿控制。
(5)混凝土應振搗密實,嚴禁漏振或過振,對墻體聯梁等鋼筋密集的部位應采用30振搗棒等相應措施,以確?;炷临|(zhì)量。
(6)墻、柱根部應刮平壓光,防止爛根現象。
(7)豎向構建與水平構建強度等級相差2個以上應按設計要求在梁柱節點距柱邊500mm呈45°進行截擋,并分別澆筑。先澆筑柱混凝土在澆筑梁板混凝土。
(8)樓板混凝土拉線控制標高,刮平后應分三遍搓壓,掌握時間不得過早或過晚,避免或減少混凝土表面裂縫。特殊部位、異型構件澆筑應有專項澆筑方案。
施工縫留置:
(1)樓板施工縫宜留在樓板間1/3范圍內。
(2)剪力墻豎向施工縫宜留在連梁中間1/3范圍內。
(3)柱、墻施工縫應留在梁底或板底以上25~30mm。
(4)框架結構樓梯應留在樓板上1/3范圍內。
(5)剪力墻結構樓梯應留在平臺1/3部位并留梁窩。
同一部位施工縫留置位置應統一。
施工縫處理

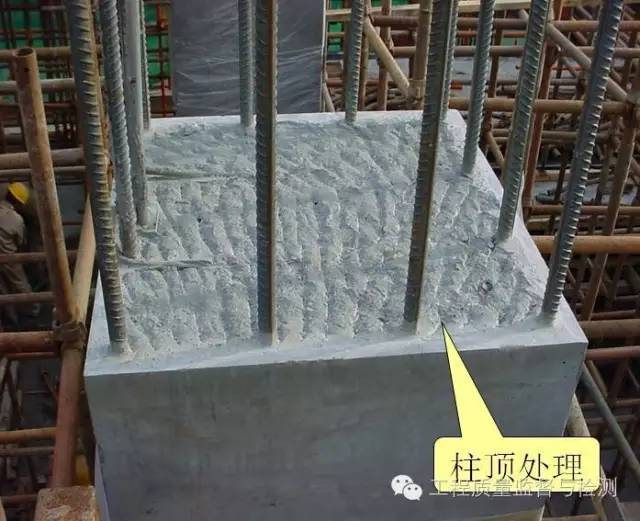

施工縫接茬前應按要求進行處理,剔除軟弱層及松散石子,清理干凈。
柱根在樓板部位的施工縫應先在彈模板位置線,在柱內5mm用無齒鋸切直,然后將線內混凝土表面軟弱層剔除清理干凈。
所有施工縫均應彈線用鋸切直,以保證接茬密實。
施工縫處理應縱橫順直、棱角清晰。
混凝土養護

混凝土澆筑完成后視天氣情況一般在12h以后按方案進行養護。頂板應覆蓋,柱、墻應進行包裹養護,并澆水養護7~14d。冬季對墻、柱、板應進行覆蓋并測溫。
樓板養護時不得集中堆放鋼筋網扣架等材料,特殊部位養護應有專項方案 。
混凝土保護
拆模后的混凝土,如踏步,門窗洞口墻柱陽角進行保護防止破損。及時將50線、軸線彈出進行標識?;炷练桨笐?yīng)考慮長墻防裂,以及高等級混凝土內外溫差控制措施,防止裂縫出現。
對因設計、施工原因未能施工的部位(如后澆帶、預留洞口)也應進行覆蓋保護,防止混凝土破壞
混凝土清理原則
嚴禁在混凝土表面打磨及擦粉
清除混凝土表面流墜、毛邊
局部漲模、錯臺、應彈線剔齊
不得隨意修補混凝土表面 樓板預留孔洞封堵
其他
資料齊全正確,及時 標養室符合相應標準要求
鋼筋場地及模板場地分類標識,碼放整齊
確定行走路線 掌握現場基本知識
(來源:微信公眾號“工程質量監督與檢測”)
